По результатам сегодняшнего посещения ЗК:
1. Со слов менеджеров ориентировочная задержка на 1 месяц (укладывается в ДДУ, по нему максимум 2 месяца)
2. Кто поедет и захочет попасть в свою квартиру - заранее согласовывайте с Ольгой, ключи только у неё! Я сегодня оказался в пролёте - двери были закрыты и в квартиру не попал.

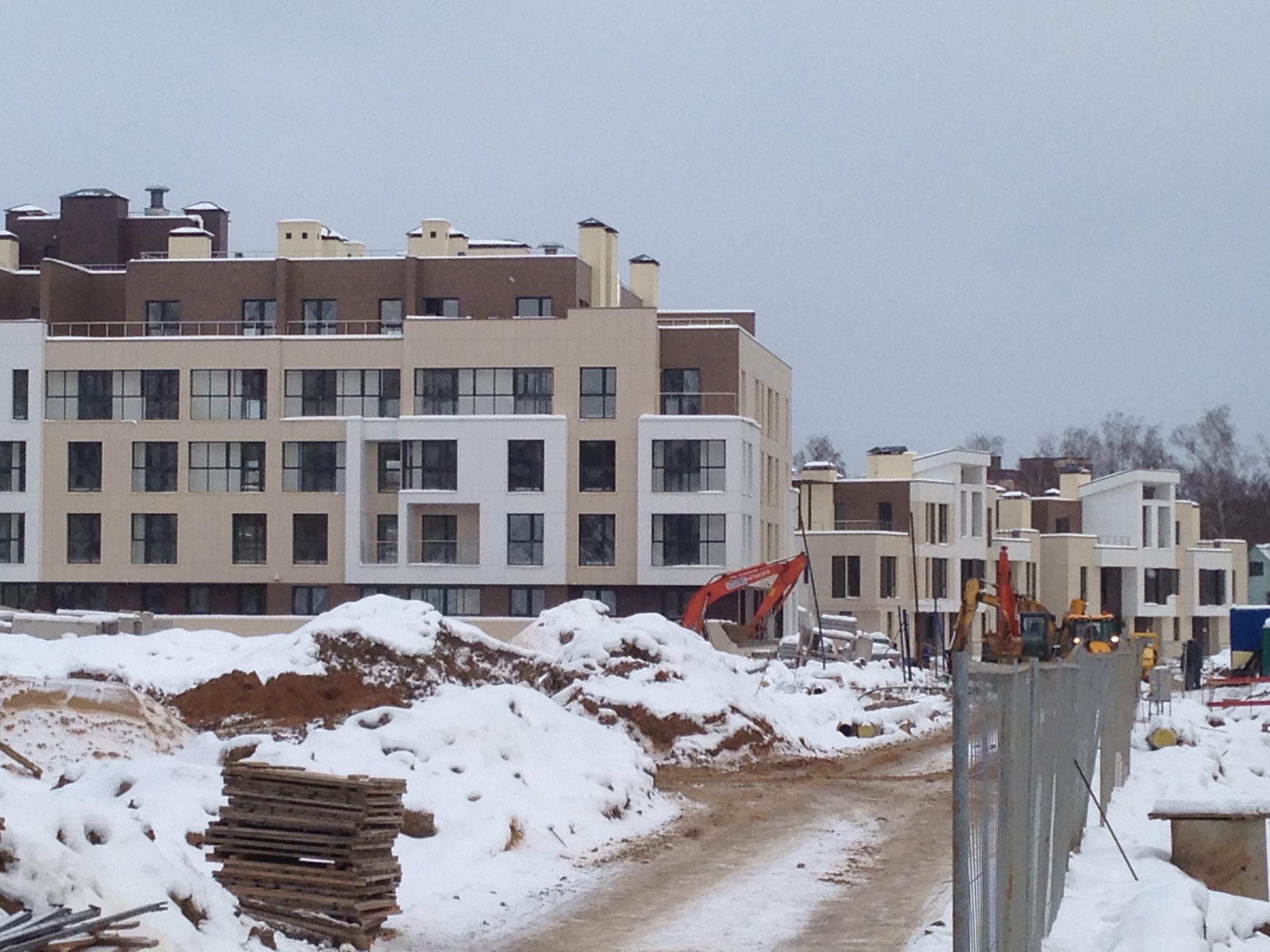

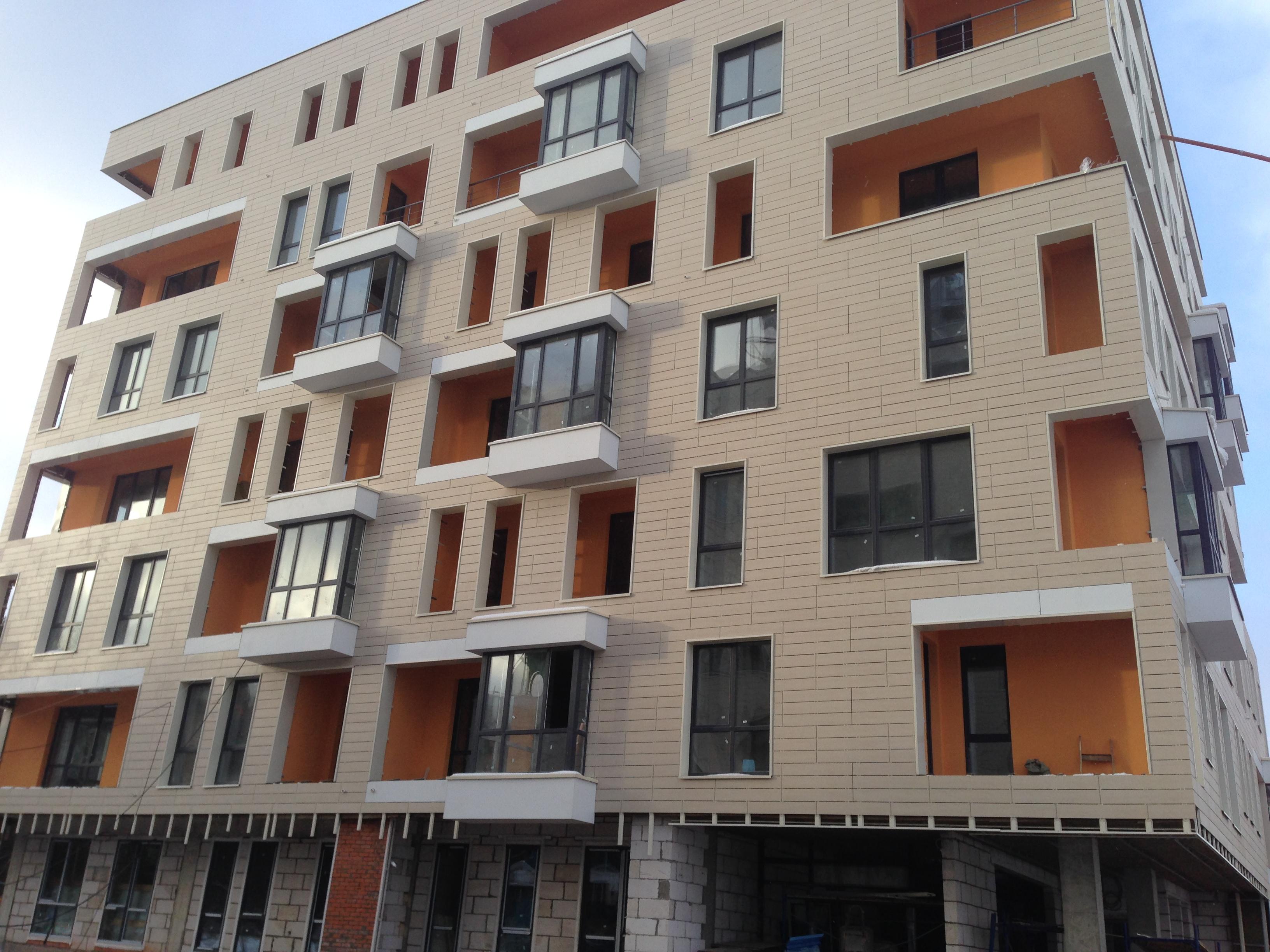

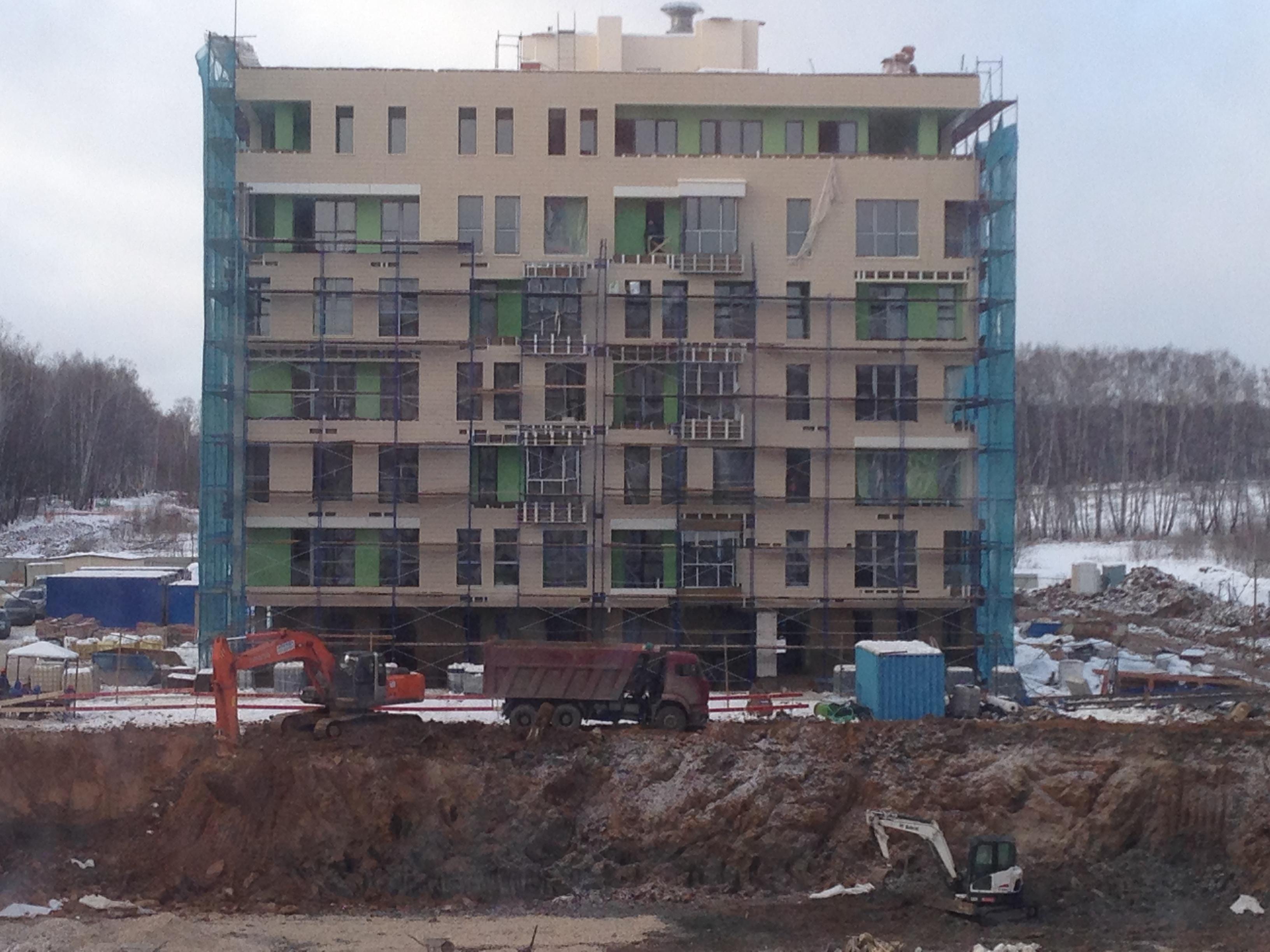

3. По ходу строительства. Рабочих полно, снуют как мураши и снаружи и внутри. На 4-м доме монтажные обрешётки с сеткой (или как они там называются) сняты полностью, на 3-м два кусочка ещё есть. На 7-м одна сторона тоже чистая(доканчивают).

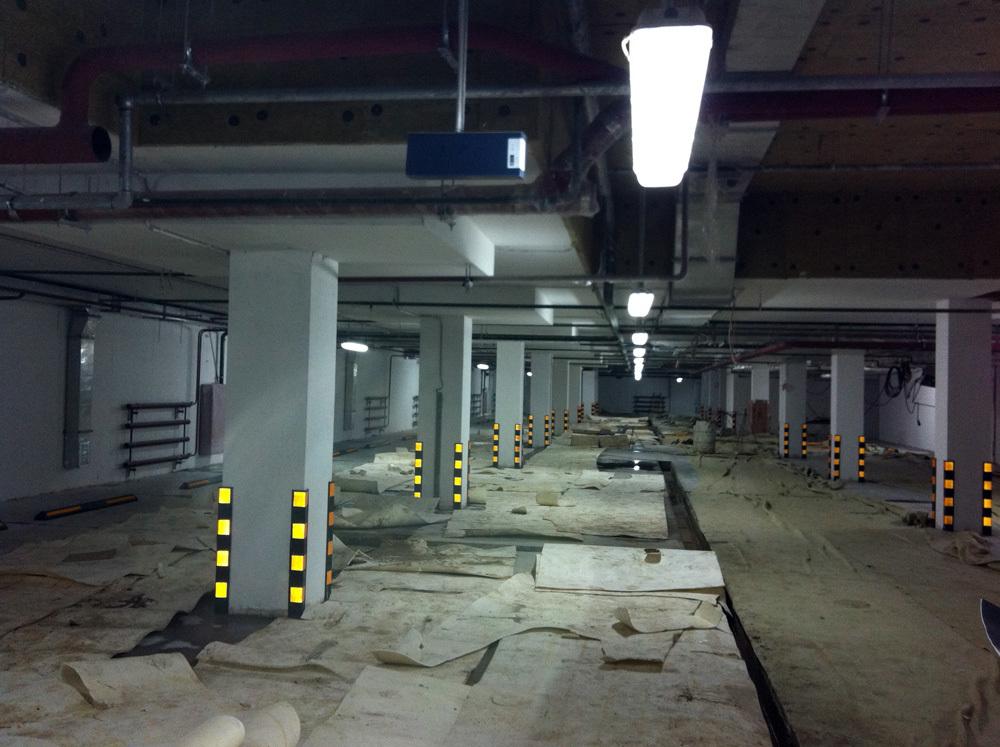

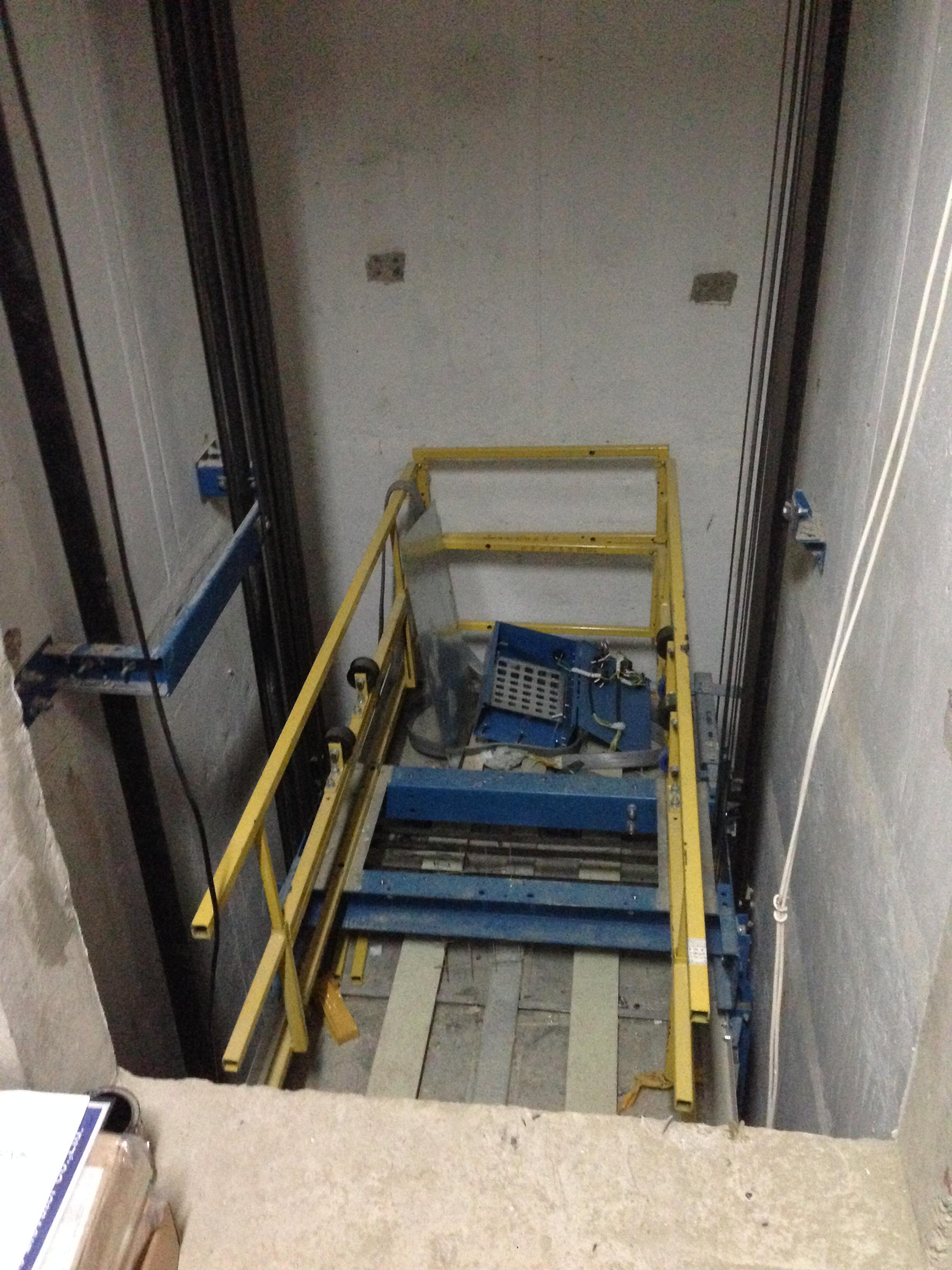

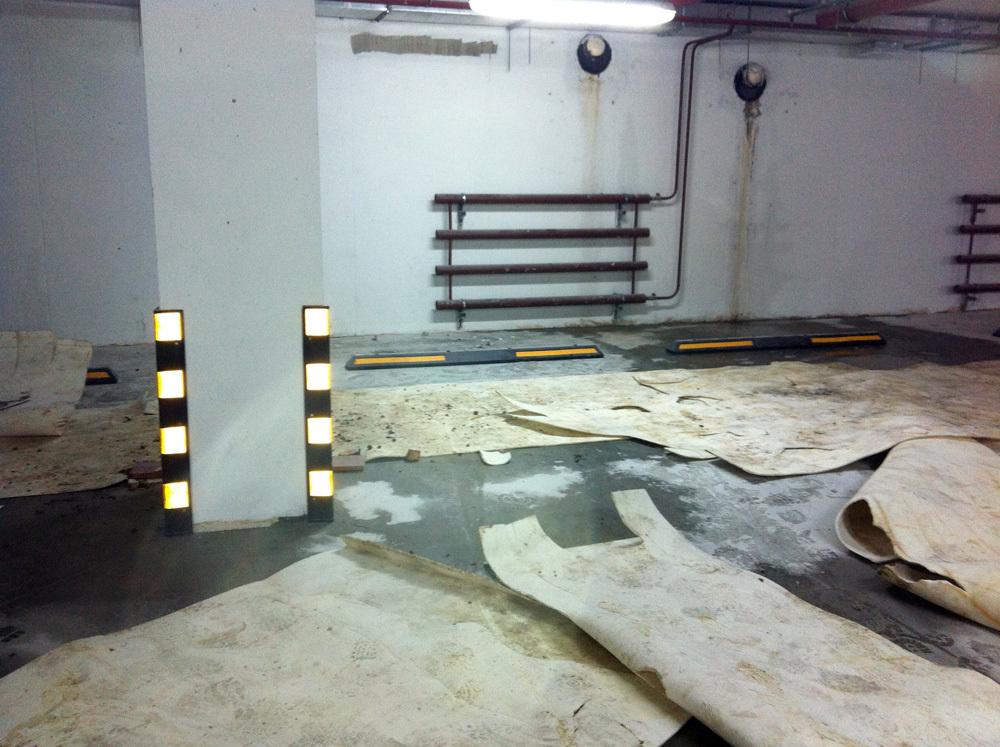

4. В гараж не попал, со слов менеджеров начали устанавливать отбойники
5. Кабина лифта смонтирована, в д.4 она находится в гараже (фоткал с первого этажа), монтируют электрику, коробки OTIS валялись пустые (у 3-го видел одну не распакованную).

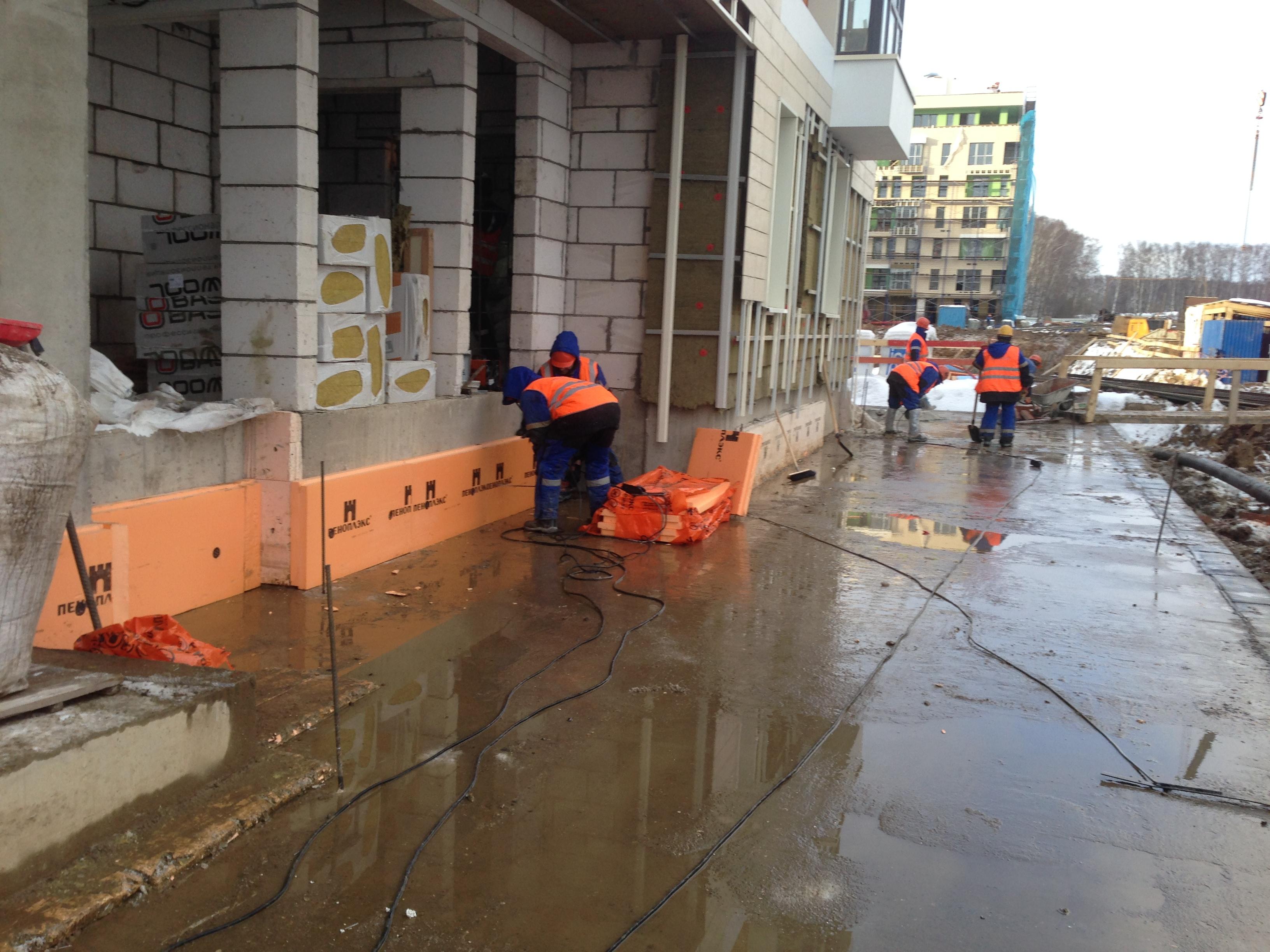

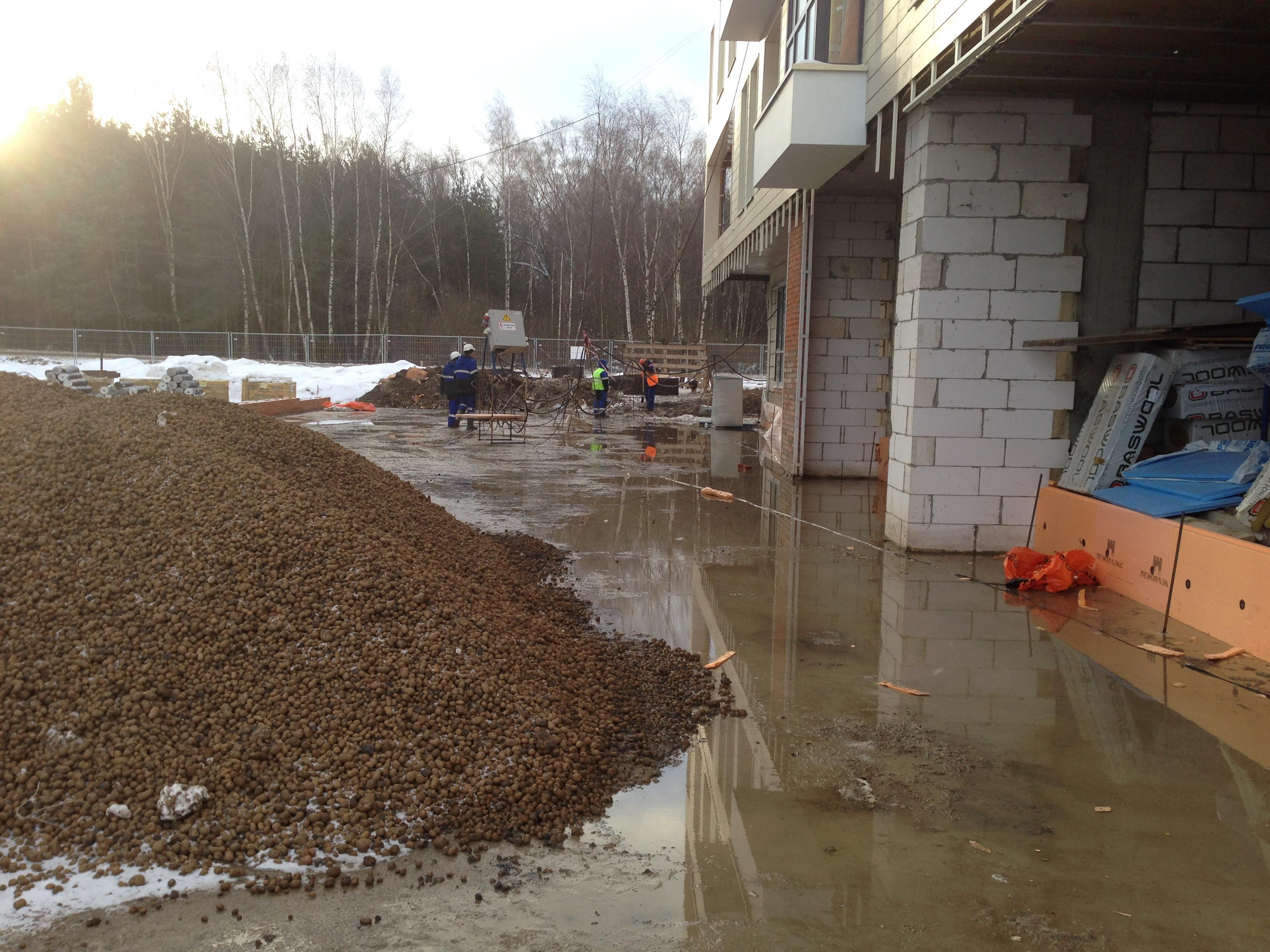

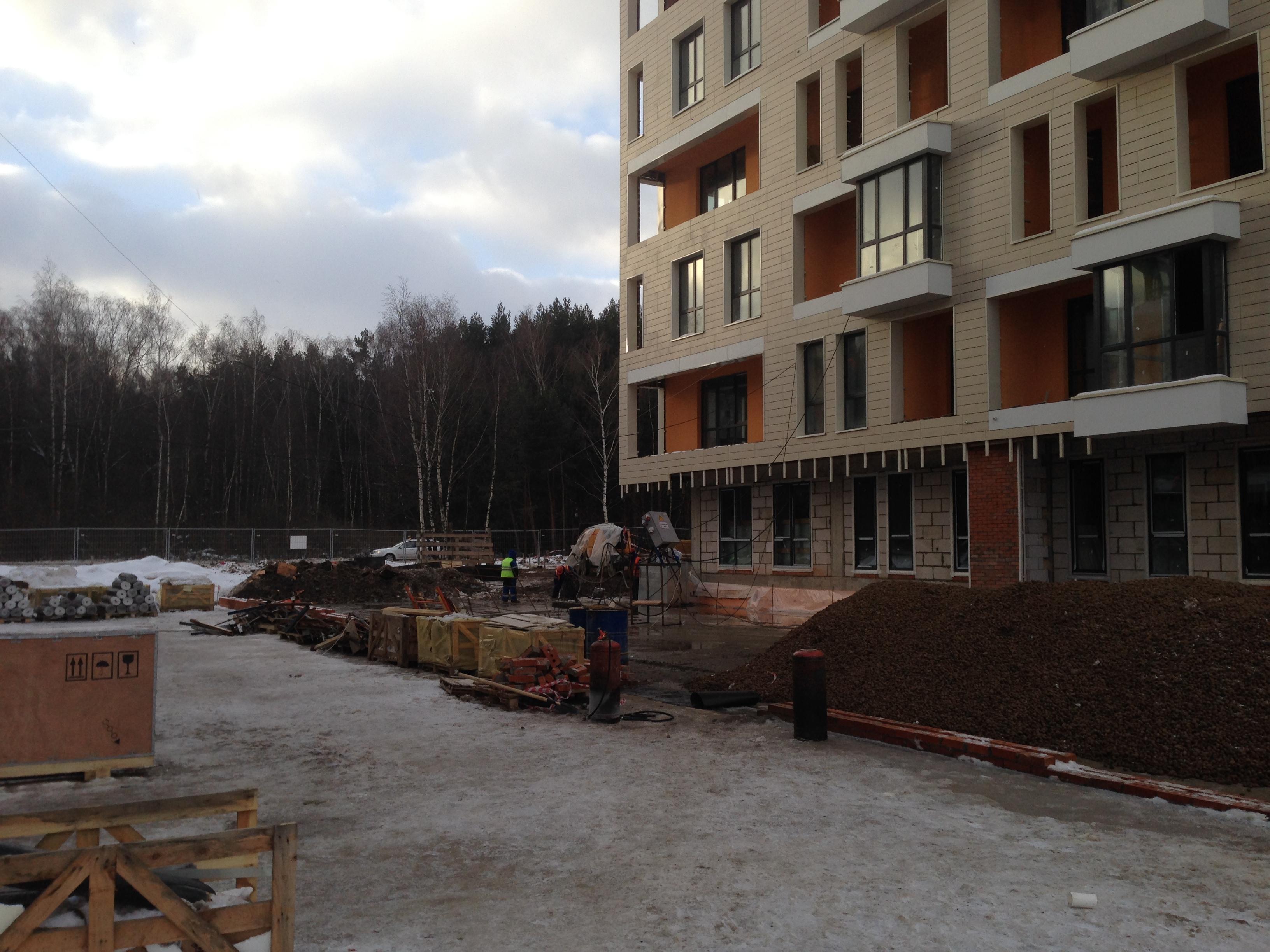

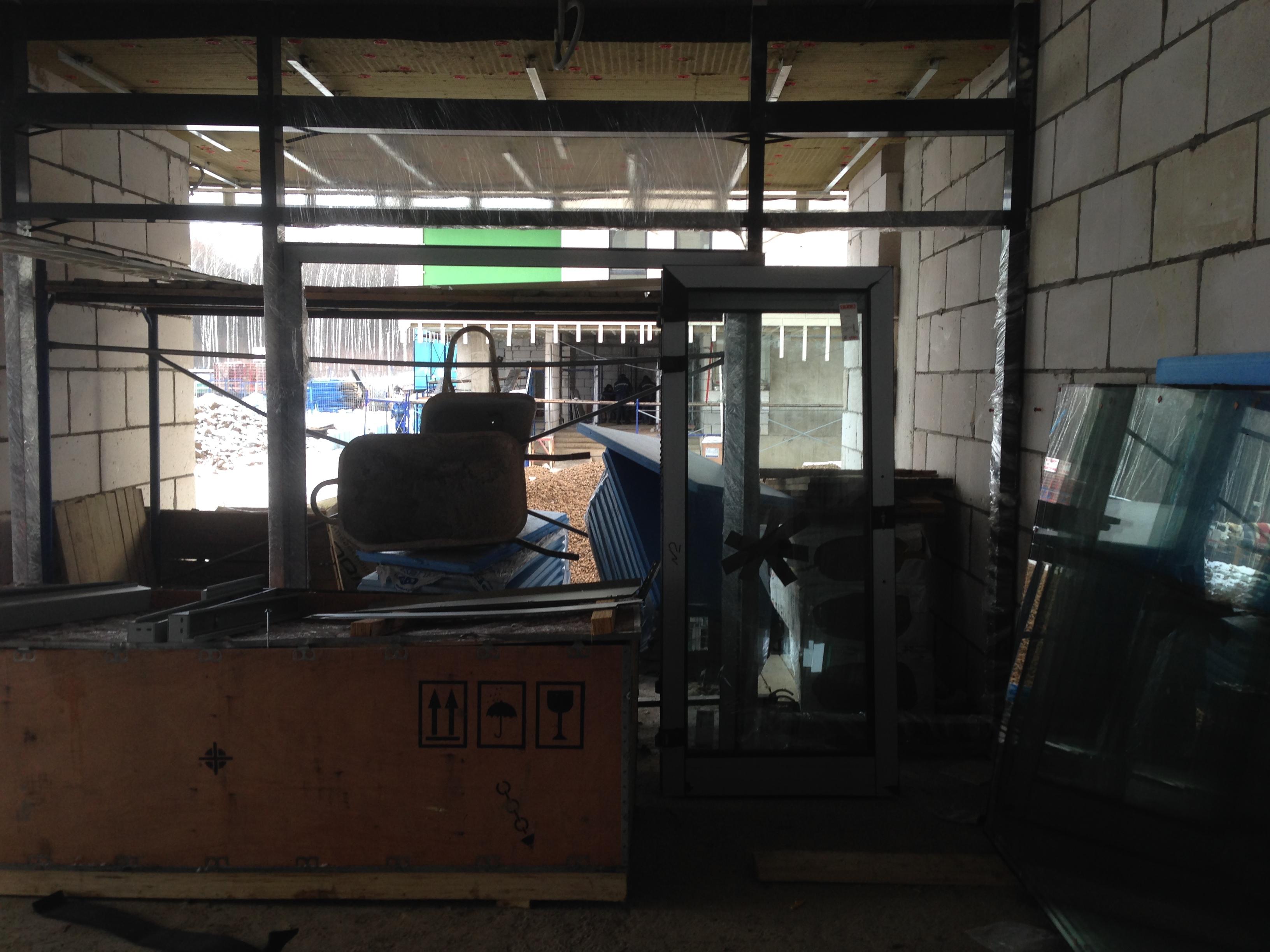

6. Идут усиленные работы (человек 10-15) по гидроизоляции и утеплению цоколя и крыши паркинга (топят (горячим воздухом) и счищают лёд на сухо, монтируют утеплитель (на фото оранжевый), завезли керамзит). До окончания подушки над парковкой к облицовке первого этажа не приступят.
7. Начат монтаж остекления входной группы (д.4)

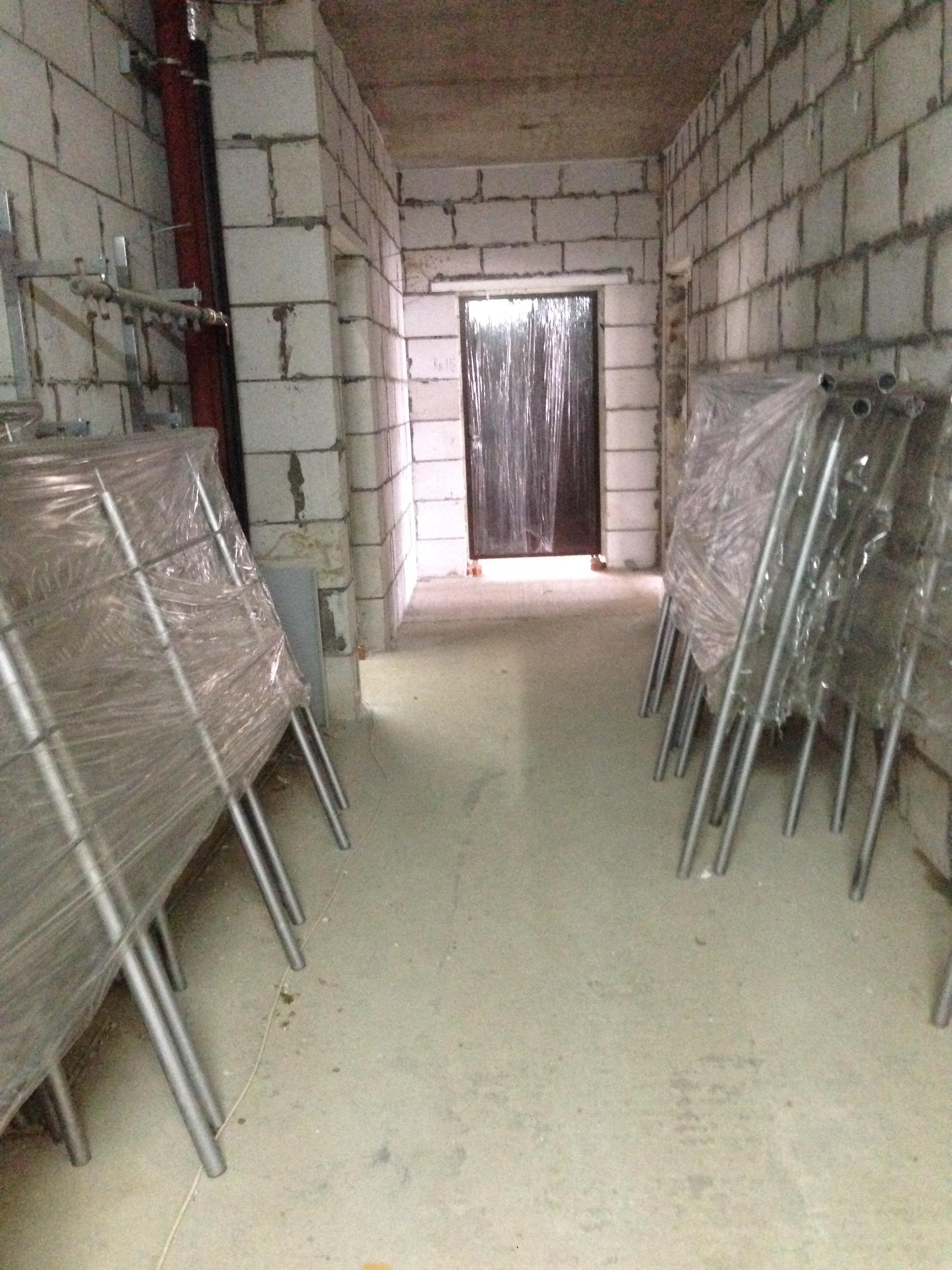

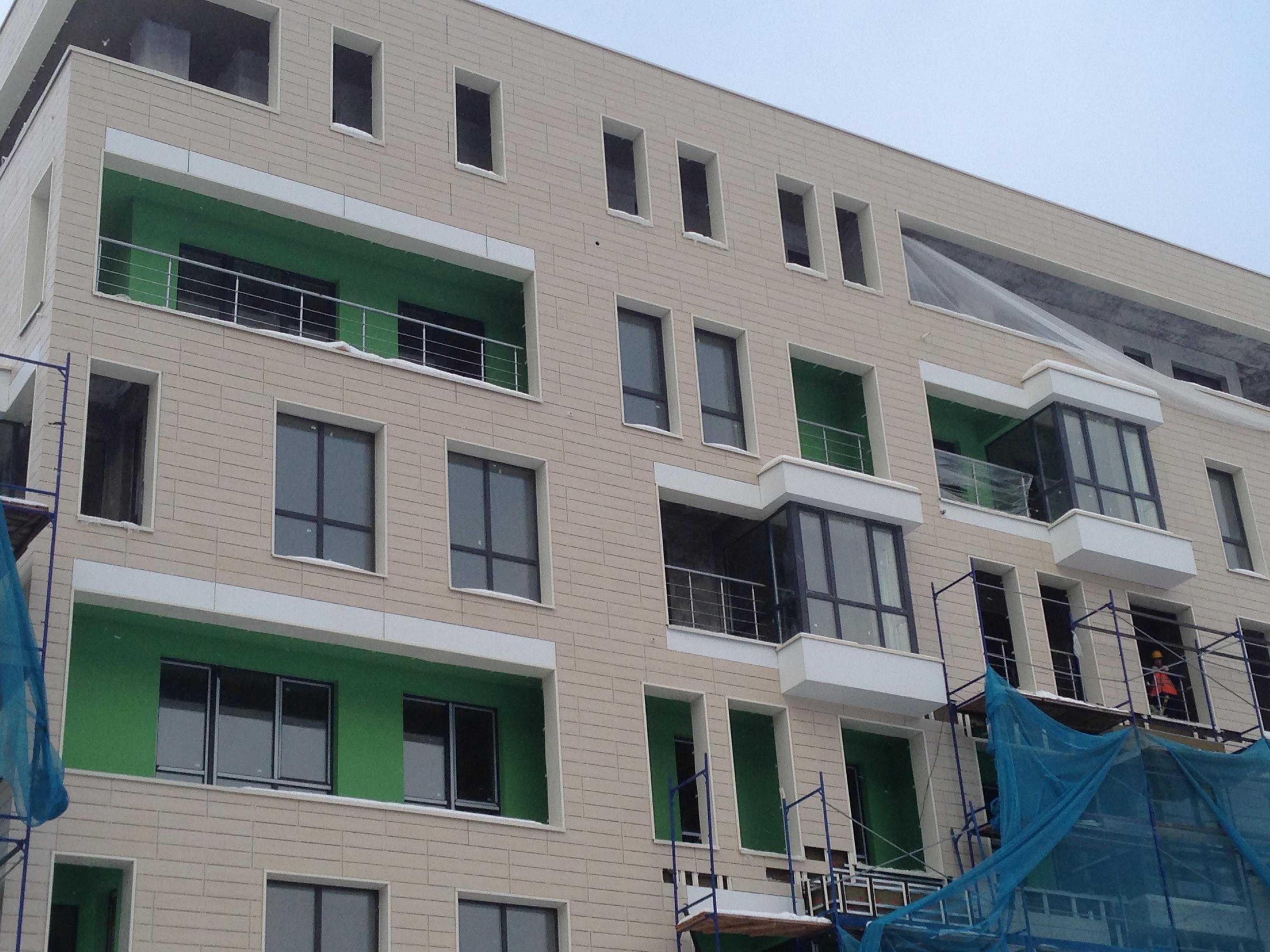

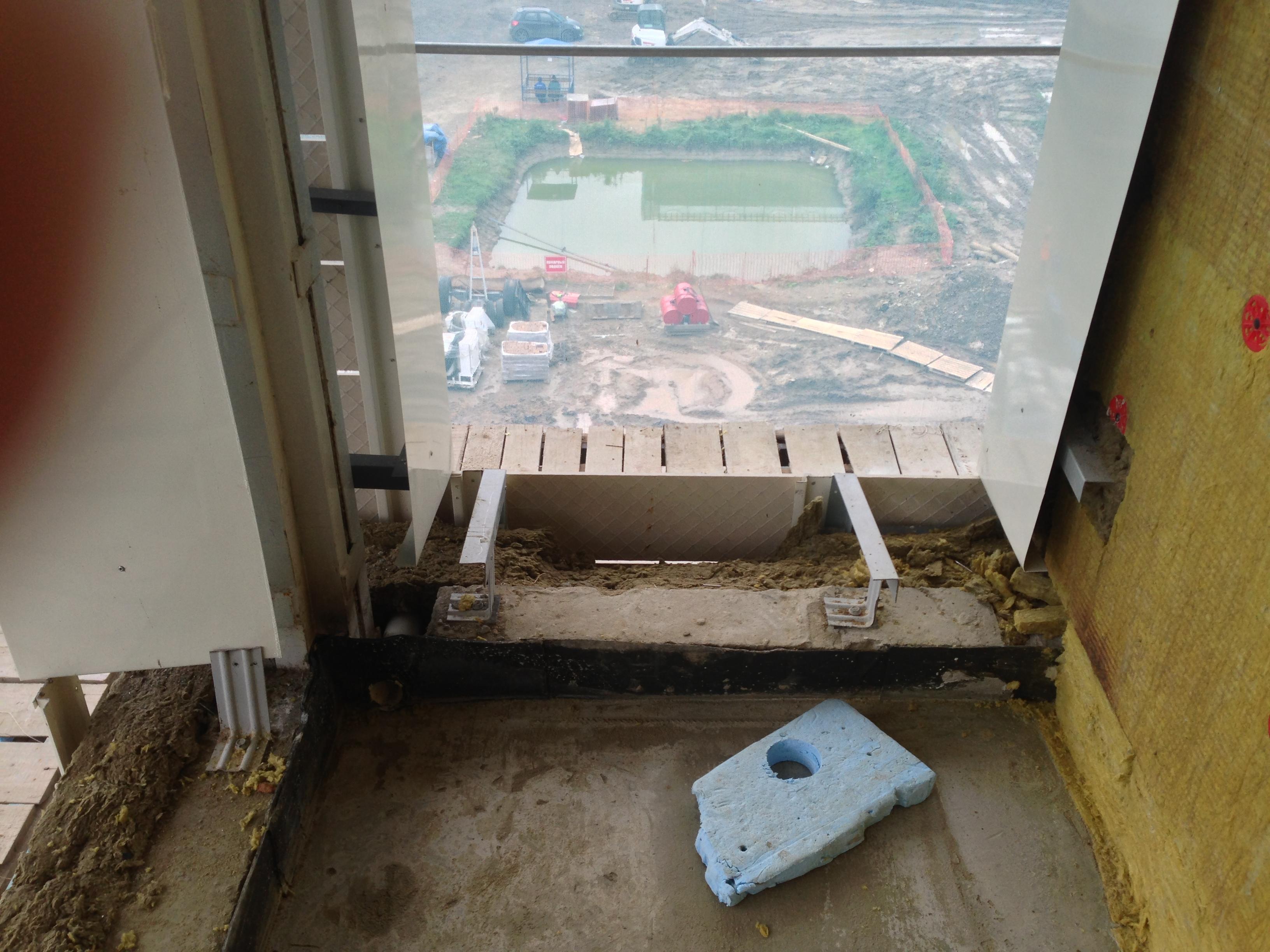

8. Со слов менеджеров на верхних этажах начат монтаж отопления. (узнал об этом по возвращению в офис - с фоткать не смог), кто будет завтра -не поленитесь, засвидетельствуйте.

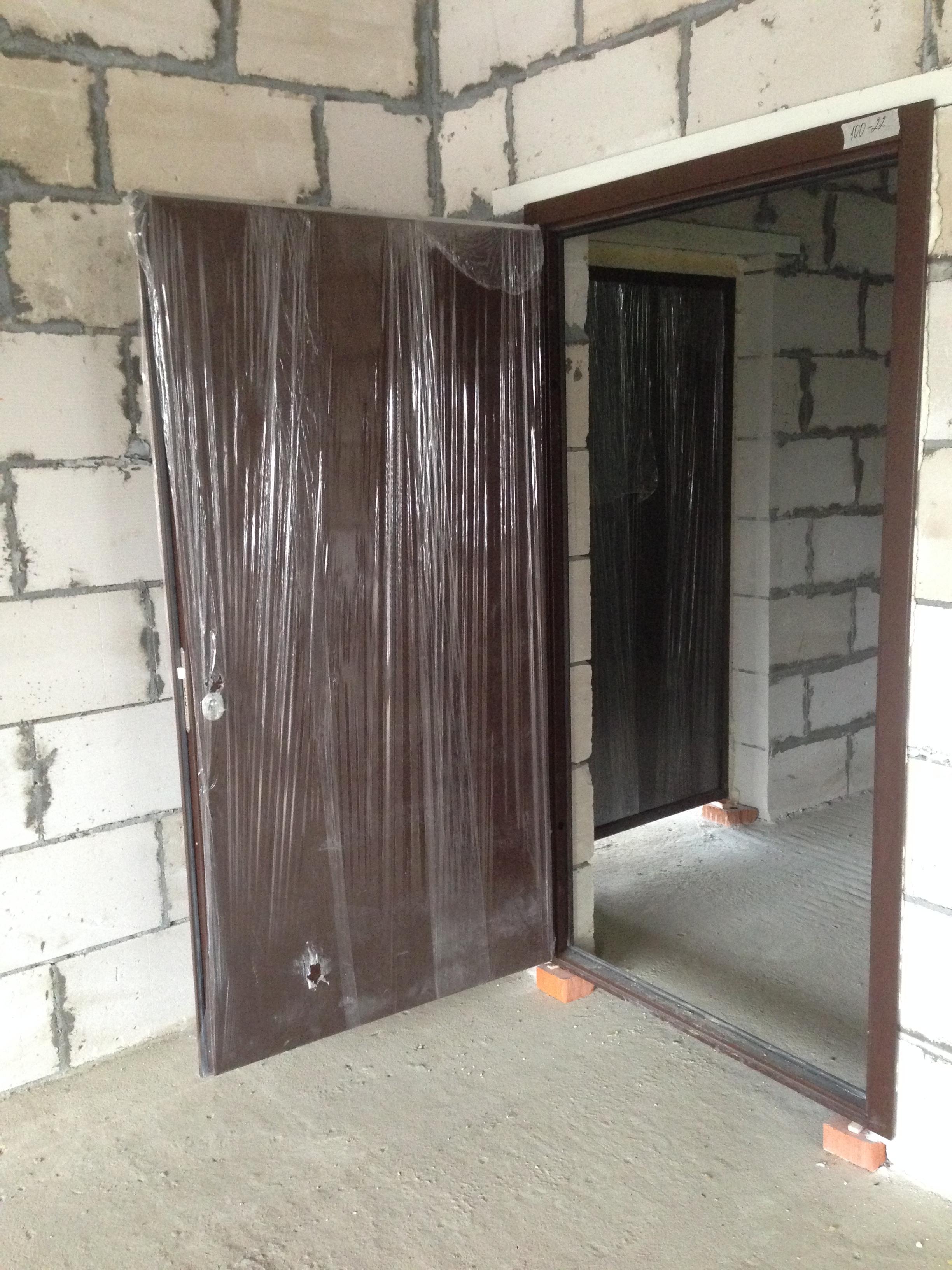

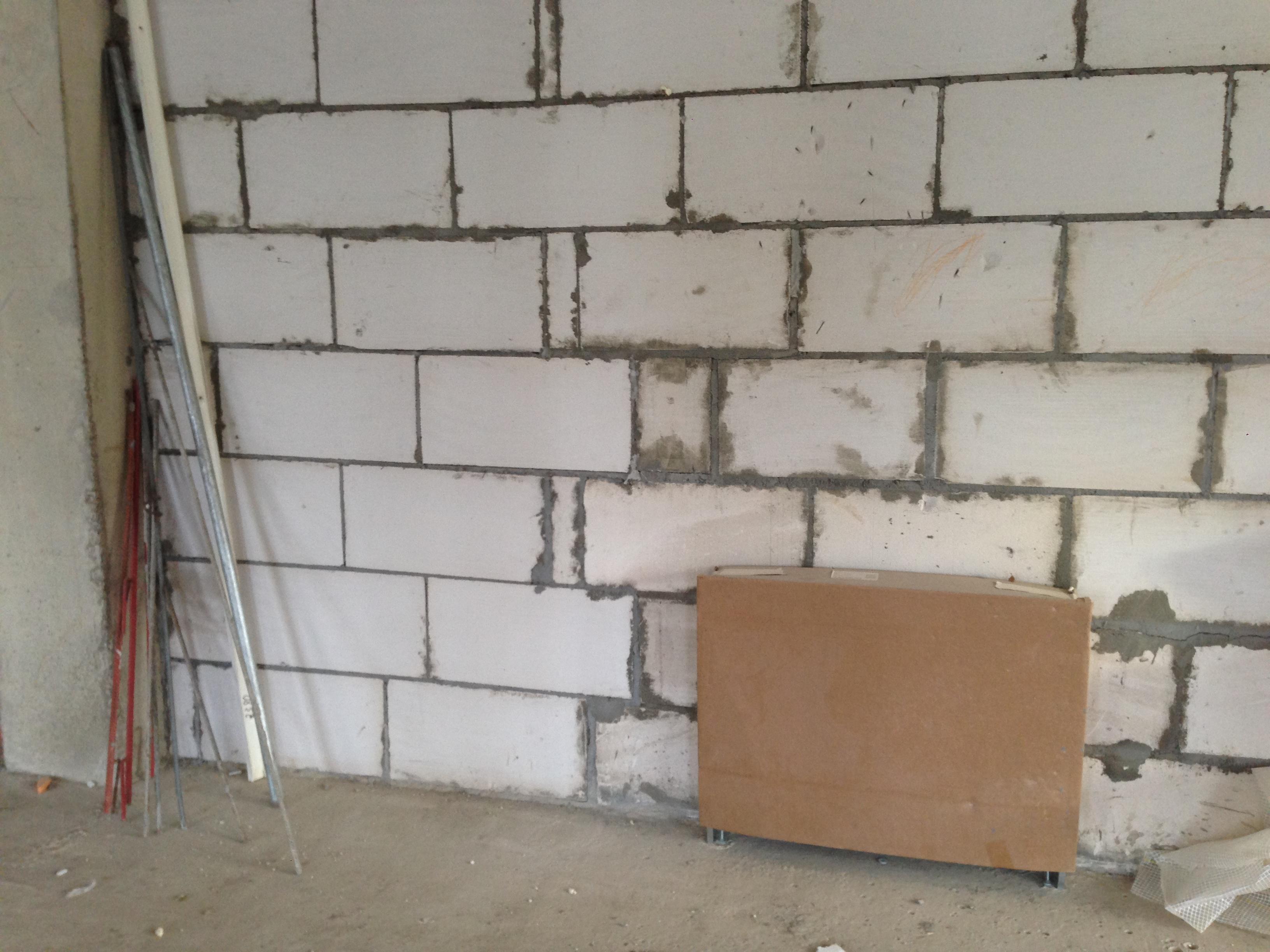

9. Начат монтаж обрешётки балконов (5,6) этажи обеих домов. Обрешетка для балконов выложена в общих коридорах всех этажей. Материал - нержавейка (кажется).

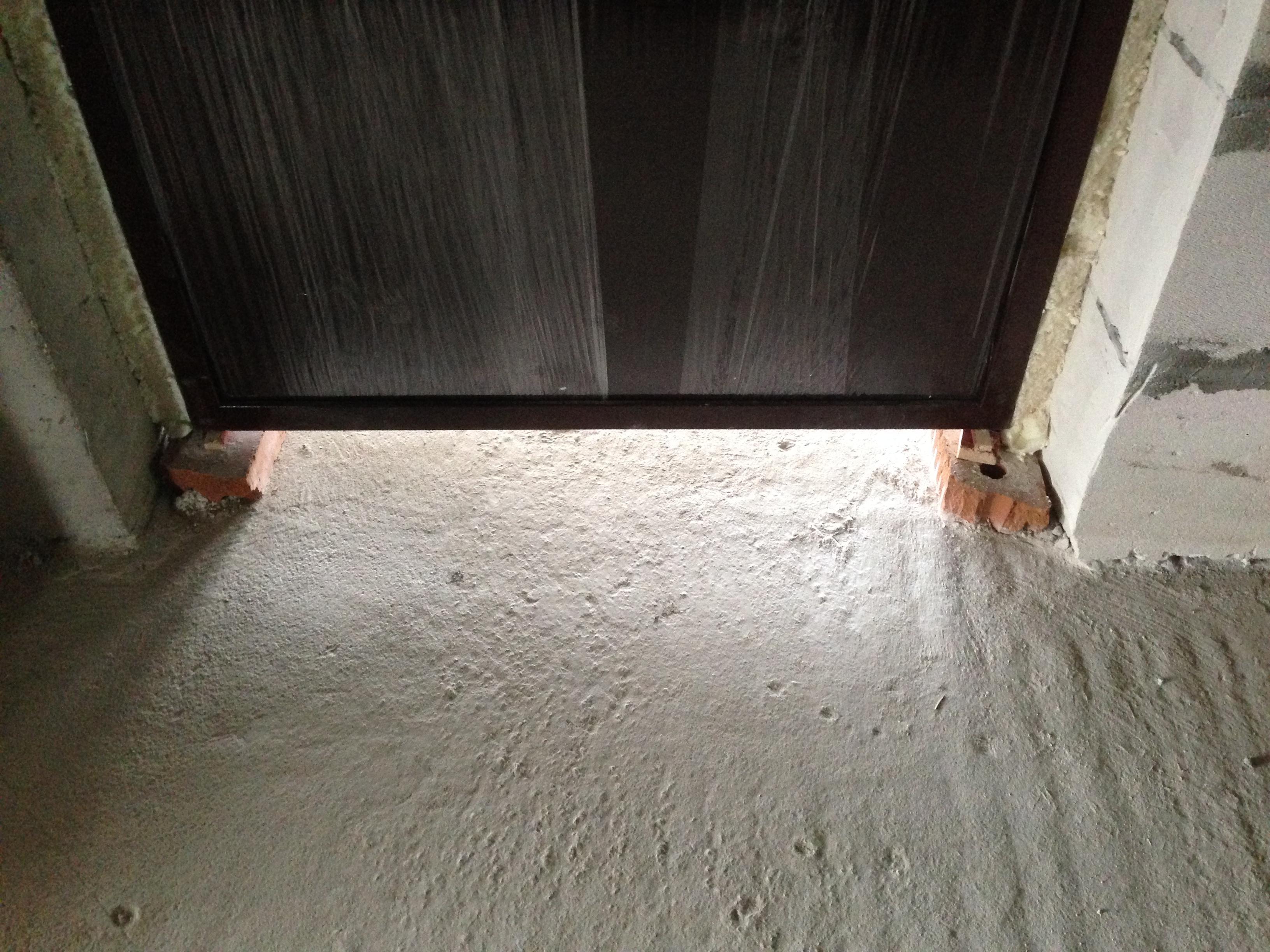

10. двери установлены все, запенены пенофлексом, часть закрыта часть открыта (см п.2). Снизу пустота 10 см (по опыту 19-го дома для подводки отопления.
11. в 19-м доме начала работать госкомиссия
Ну вроде всё... что увидел и услышал за 25 минут.
